老屋改造不是直接裝潢!水電管路不先更換會出事

老屋改造不是直接裝潢!水電管路不先更換會出事

老屋改造最怕的,不是裝潢不夠漂亮,而是新廚房、地板和油漆都完成了,入住後才發現牆內電線需要重拉、水管開始漏水,或屋頂滲水讓剛整理好的牆面再次出現壁癌。尤其30、40年以上的老屋,當年的住宅設備與現在差異很大,原有的水電配置即使目前還能使用,也未必適合現在的生活需求。

以用電來說,過去住宅中的高耗電設備不多,現在卻可能同時使用多台冷氣、IH爐、洗碗機、電熱水器、烤箱及各種小家電。水管、防水層與門窗也經過數十年的使用,可能已經出現老化或功能不足。因此,老屋翻修不宜直接從看得到的裝潢開始,水電、給排水、防水等基礎工程,反而應該先確認。

亞設修繕工程近期在高雄五甲進行一間約40年的老公寓翻修,工程從全屋配電、廚房設備、照明、門窗一路整理到頂樓防水。這個案例也呈現出老屋改造的重要原則:不是看到舊的就全部拆掉,而是先確認現況,再決定哪些必須更新、哪些仍有保留的價值。

老屋改造先從水電、防水等基礎工程開始

老屋翻修通常會同時碰到水電、泥作、防水、門窗、廚衛與油漆等不同工程,彼此之間又經常互相影響。例如牆面出現壁癌,真正的原因可能是屋頂或外牆滲水;廚房準備增加IH爐與洗碗機,除了櫃體配置,也會牽涉插座、迴路及給排水;浴室準備重新整理,也要先確認原有管線與防水狀況。

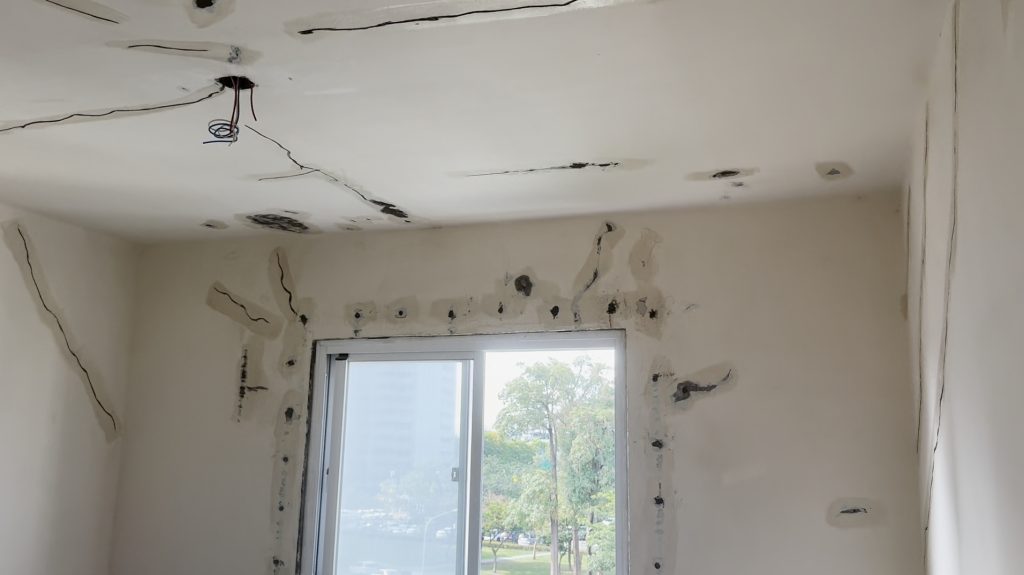

天花板與窗框抓漏
亞設修繕工程-天花板與窗框抓漏

因此,裝潢前最好先把房子的「底」摸清楚。電線要確認線徑、配電箱與迴路,水管要檢查老化、漏水與排水狀況,頂樓及外牆則要留意既有防水。如果這些藏在牆面、地坪與櫃體後方的工程沒有先處理,等到木作、油漆和廚具完成後才發現問題,往往就得拆掉剛完成的裝潢重新施工。

老屋改造項目施工前檢查重點
電線與配電舊線狀況、總電源、線徑、迴路及配電箱
給排水管管線老化、漏水、堵塞及冷熱水配置
屋頂/外牆防水層、裂縫及既有滲水問題
浴室給排水、防水及設備位置
廚房給排水、插座及高耗電家電
門窗窗框老化、密合度及防水
牆面壁癌、受潮及水氣來源

40年老公寓電線還能用,需要全部重拉嗎?

不同顏色的電線設定不同的開關
亞設修繕工程-不同顏色的電線設定不同的開關

老屋改造並不是屋齡一到,就把所有電線全部拆掉重做。五甲這間約40年的老公寓,原有總電源使用14平方電線,經過現場評估後,基本供電容量仍可使用,因此選擇保留。真正需要更新的,是老舊配電箱、室內線路,以及已經不符合現代家電使用方式的分路配置。

這也是老屋電路更新最重要的判斷之一。單純把舊線換成新線,如果仍沿用數十年前的迴路配置,並沒有真正解決現代家庭的用電問題。施工前還要確認冷氣、IH爐、洗碗機等設備的功率與電壓、各空間需要多少插座,以及哪些高耗電設備需要獨立迴路,再決定線路如何重新配置。

五甲老屋的全屋配電更新

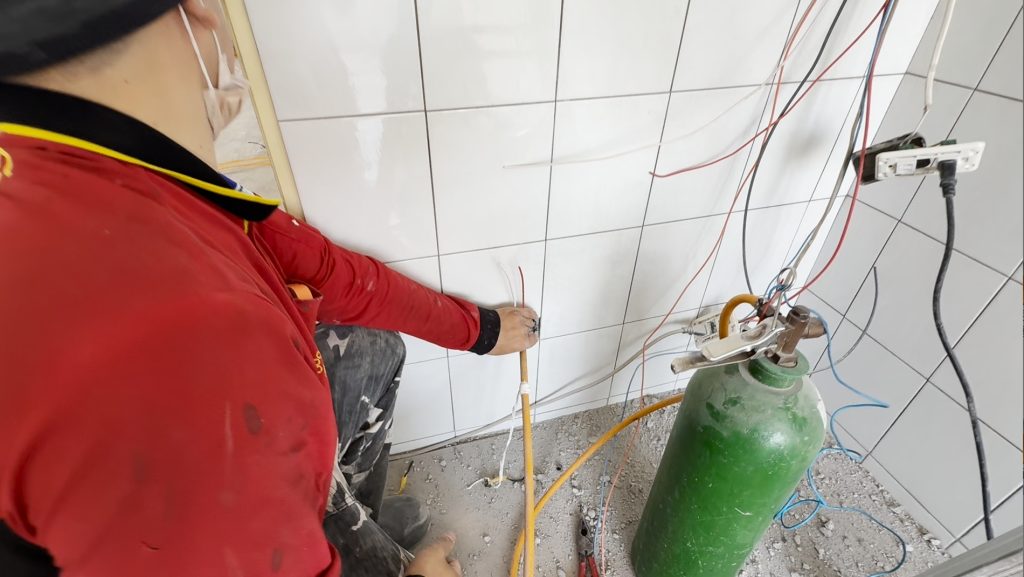

打氫氣探測電線管路

這次工程拆除原有老舊配電箱,更新為容量較大的單相三線式配電箱,並採匯流排式設計,以銅排連結各分路開關。依照原有14平方總電源線的承載能力,總開關規劃為50安培,再按照房屋實際設備安排各區迴路。

客廳與房間冷氣分別配置220V迴路,IH爐規劃專用迴路,洗碗機則依設備需求配置;廚房電器櫃增加多組插座,配電箱也保留後續擴充空間。這樣做的目的並不是單純增加線路數量,而是把原本不符合現在需求的配電方式重新整理,降低多項高耗電設備集中在同一迴路的情況。

老屋電線重拉不只換線,配管方式也是關鍵

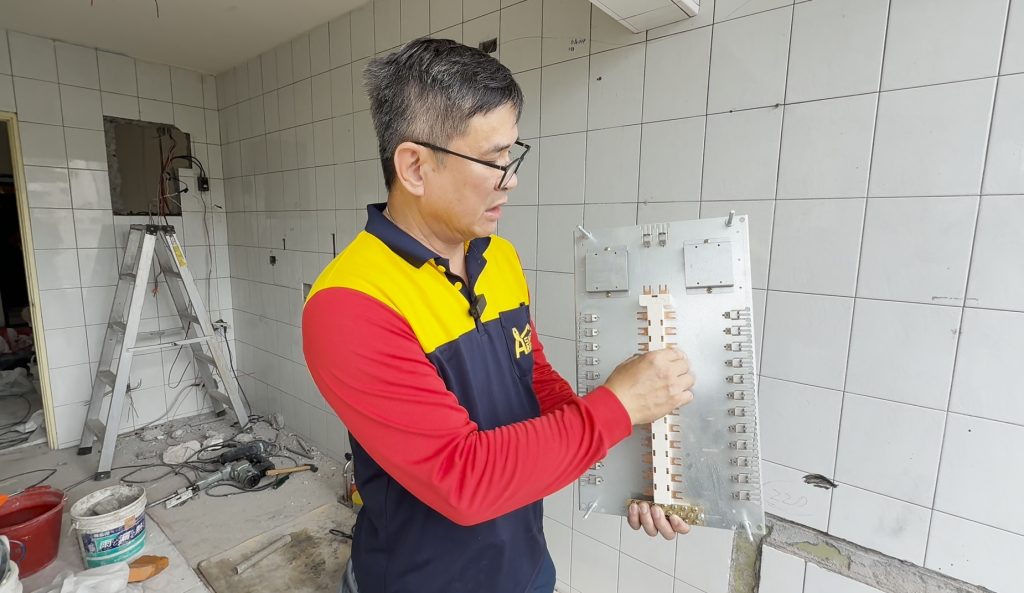

用電量增加改更大的變電箱

全屋換線之後,大部分電線都會重新藏回牆面或天花板,因此配管方式也會影響後續維修。如果施工時把同一支管路塞入過多電線,現在雖然能完成配線,但未來其中一條線需要抽換時,就可能因為管內太擁擠而無法施工,甚至必須重新開牆。重新配線時除了線徑與迴路,管路也應保留適當空間,讓日後仍有抽換與維修的可能。

另外,老屋經過數十年使用,常常已經歷過多次局部修繕。以前增加冷氣拉一條線,幾年後廚房又追加插座,時間一久,線路來源與用途容易變得混亂。老屋改造正好可以趁拆除階段重新釐清舊有配線,淘汰不需要的線路,再按照現在的設備需求重新配置。

老屋水管更新要看管線實際狀況

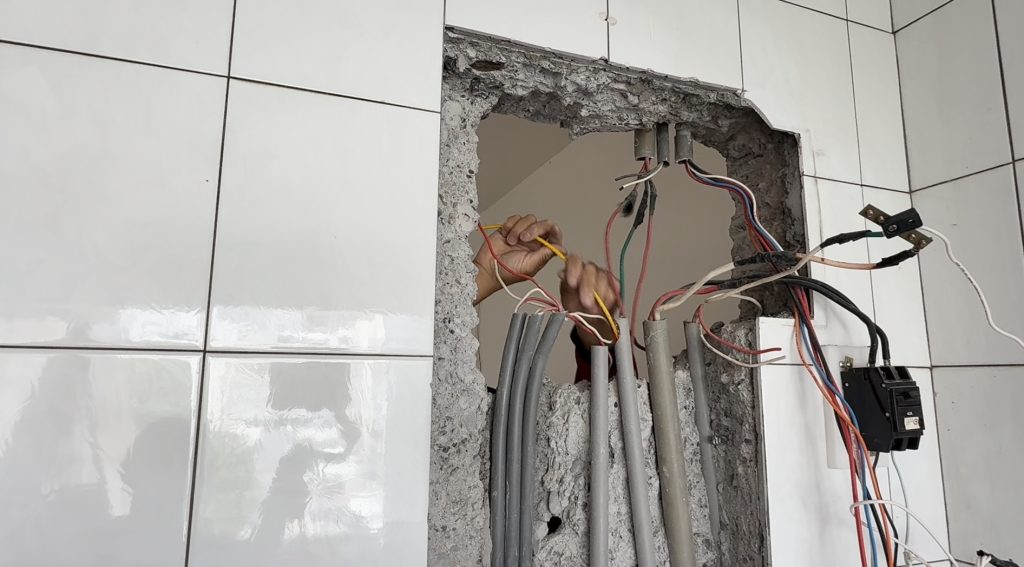

更換變電箱
更換變電箱

水管與電線一樣,不是看到屋齡高就全部換掉,但也不適合等發生嚴重漏水才處理。若原有管線已經出現脆化、破損、漏水、排水異常,或翻修時準備大幅調整廚房與浴室配置,就應該趁裝潢前一起評估。

尤其給排水管通常埋在牆面與地坪內,浴室完成貼磚、廚房櫃體安裝後再發現問題,維修範圍很可能連帶擴大。老屋水管更新的重點,因此不是「用了幾年一定要換」,而是透過現場檢查判斷管線狀況,再決定局部修復、重新配管或繼續使用。

老屋改造的空間機能與生活需求規劃

水電重新整理時,也應該同步確認之後真正會使用的設備。五甲案例中,屋主家中有長輩,而且平時經常料理,因此廚房改造不只是換一套新廚具,而是先把IH爐、洗碗機及電器櫃的位置與用電需求確認下來,再安排插座及迴路。電器櫃預留多組插座,讓常用小家電有固定的電源位置,高耗電設備則依實際需求配置線路。

廚房檯面高度也依長輩身高調整,減少長時間備料、洗菜與料理時彎腰的不便;上方櫥櫃則規劃做到頂,在增加收納空間之外,也減少櫃頂累積油煙與灰塵。原本照度不足的位置則重新拉線增加燈具,改善長輩夜間行走時的視線;浴室雖然現階段沒有立即安裝扶手,也將未來可能增加的安全設備納入評估。

這些規劃之所以要在前期完成,是因為廚具、家電、照明與衛浴設備的位置,都會直接影響水電施工。等到櫃體完成後才決定設備放哪裡,很容易出現插座不足、迴路需要追加,甚至重新拆除櫃體修改管線的情況。

保留堪用結構,減少老屋不必要的拆除

老屋翻修不代表所有舊東西都要拆除。只要原有結構仍然完整,適度保留可以減少拆除範圍,也省去拆除後重新泥作與修復的工程。

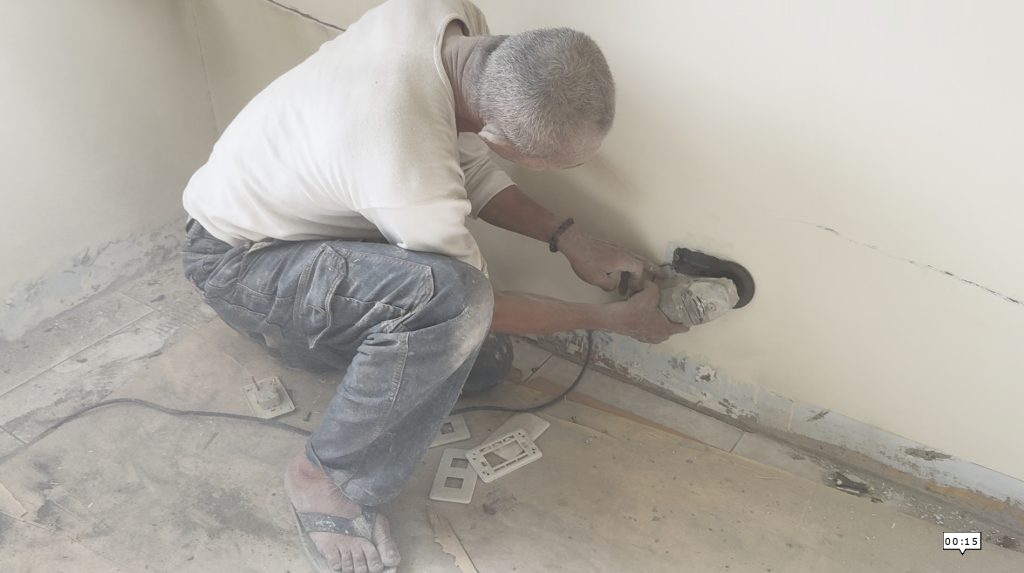

牆壁打磨
牆壁打磨

五甲案例中,部分門框結構仍然良好,因此保留原框、更換門片;原木地板拆除後,部分地面採取局部修補。老舊窗戶也可依原框狀況評估包框更新,以新窗框包覆原有窗框,在改善密合、防風與防雨功能的同時,降低周圍牆面大範圍敲除的需求。

不過,保留的前提仍然是原有結構沒有腐蝕、鬆動或其他問題。老屋改造真正需要判斷的,是哪些已經失去功能必須更新,哪些只需要修復,哪些狀況良好可以繼續使用,而不是用「全部拆除」作為固定做法。

頂樓老屋改造別忽略屋頂防水

五甲這間老公寓位於五樓頂樓,因此這次工程除了室內翻修,也包含屋頂防水與既有鐵皮的處理。

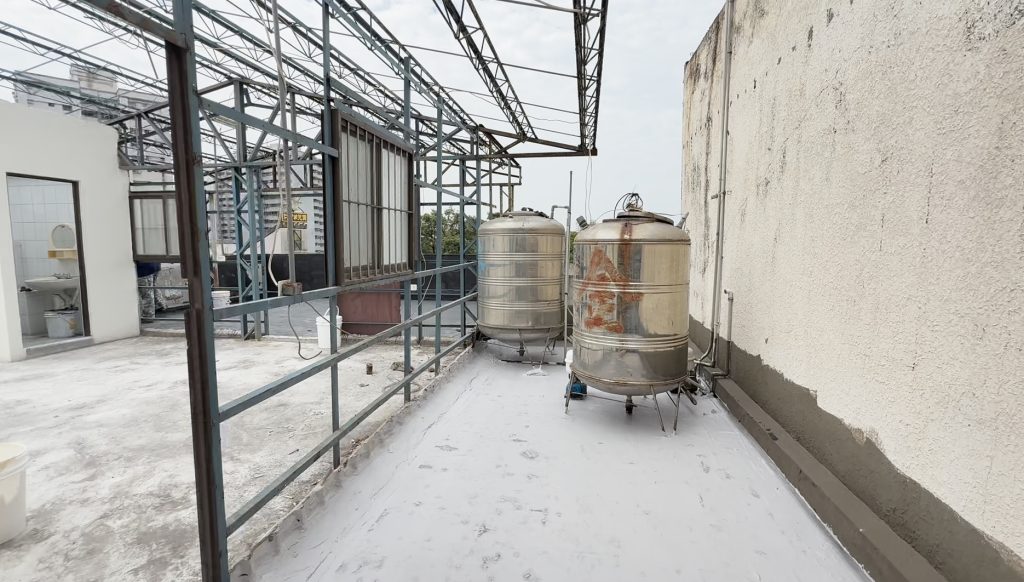

亞設修繕工程-頂樓防水施作
亞設修繕工程-頂樓防水施作

頂樓住宅長期直接承受日曬雨淋,如果原有防水層已經老化,水氣可能從屋頂或外牆進入結構,最後才在室內形成壁癌、油漆起泡或牆面剝落。如果只把室內壁癌刮除、重新批土油漆,卻沒有解決真正的進水來源,新的牆面仍可能再次受潮。

因此,頂樓老屋翻修時,屋頂、外牆與室內牆面的問題最好一起評估。確認滲水來源並完成防水處理後,再進行室內牆面與油漆工程,才能避免同一個位置反覆修繕。

老屋改造施工順序:先處理藏起來的工程

老屋改造會同時牽涉不同工種,施工順序的基本原則,是先完成之後會被牆面、地板與櫃體遮住的工程,再進行表面裝修。

一般可以依照「現場評估 → 拆除 → 水電管路 → 防水 → 泥作修復 → 門窗與木作 → 櫃體及廚具 → 油漆 → 水電設備安裝 → 功能測試」的方向安排,再依每間房子的實際狀況調整。

例如IH爐的迴路應在廚具進場前完成,牆面壁癌則應先處理滲水來源再油漆。把工程順序排好,可以降低同一個位置做好之後又因其他工種需要施工而重新拆除的情況。

亞設修繕工程:老屋改造先判斷,再決定施工範圍

師傅更換電線2
亞設修繕工程:老屋改造先判斷,再決定施工範圍

30、40年的老房子,問題通常不會只有一項。電線可能經過多次追加,配電方式跟不上現在的家電需求;給排水、防水與門窗也可能隨著屋齡逐漸出現問題。這也是為什麼老屋改造不能只從表面的裝潢開始。

亞設修繕工程由具有30年建築案場實務經驗的彭主任進行現場評估,從水電管路、防水、門窗到屋主實際使用需求一起檢視,再決定施工內容。以五甲40年老公寓為例,原有14平方總電源線經評估後仍可使用,因此選擇保留;不符合現在需求的配電箱、室內線路與迴路則重新更新。家中有長輩經常料理,廚房、插座與照明也配合使用需求重新規劃;門框、地面等仍有利用價值的部分,則依現況保留或局部修補。

老屋改造不是把房子全部拆掉重新做,而是在裝潢以前先把真正影響居住的基礎問題整理好。水電該更新就更新、管線有問題先處理、防水先找到滲水來源,能繼續使用的結構則不必增加不必要的拆除。等這些基礎工程確認完成,再進行廚房、收納、油漆與其他裝修,後續使用與維修也會更單純。

聯絡亞設修繕工程

專業高雄水電與老屋翻新顧問: 彭主任(30年建築案場實務經驗)
服務專線: 07-7038972/0968-707762
地址: 高雄市鳳山區北維街18號
Email: asherhome77@gmail.com

準備要進行中古屋改造或老屋翻新嗎?別急著做木作裝潢!現在就聯繫亞設修繕工程,讓擁有 30 年經驗的專業團隊為您的房屋基礎做全方位體檢與管線重拉!
